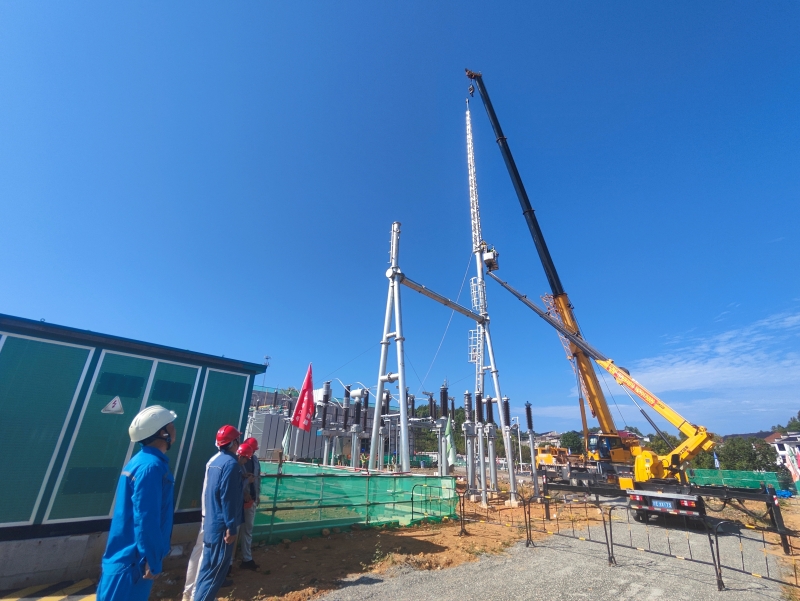

8月29日,随着最后一榀钢结构构架精准就位,江西广信光伏项目110千伏升压站构架吊装圆满完成。
该项目位于江西省上饶市广信区,总装机容量100兆瓦,配套建设1座110千伏升压站。

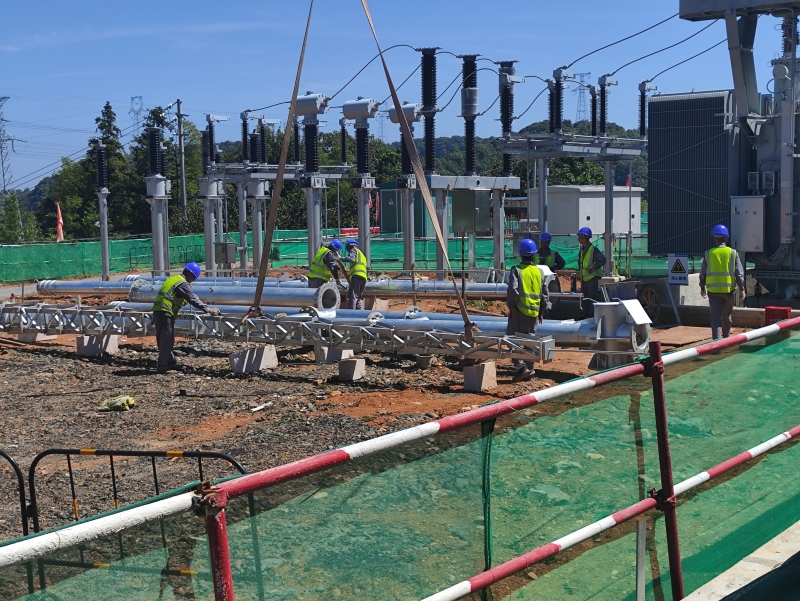

此次构架吊装作业涉及2榀大型钢结构构架,单榀重量达2吨,吊装总重量累计约8吨。为确保吊装任务高效推进,项目部提前统筹部署,面对高温天气、场地狭小、交叉作业多、施工难度大等不利因素,项目团队动态调整作业时间,合理规划施工场地及材料堆放区、机械设备停放区和作业区,实行“错峰施工”。吊装前,项目精心筹备,制定详细且科学的施工方案,对施工人员严格进行安全技术交底,落实各项安全、质量管控措施。吊装时,技术人员全程盯控,及时解决现场问题,最终顺利完成吊装任务。
