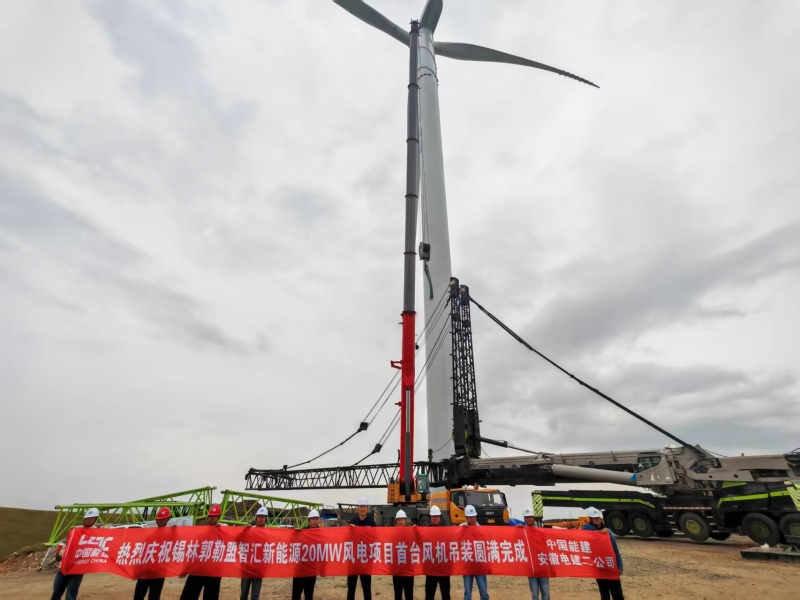

9月4日,内蒙古锡林郭勒盟西乌旗20兆瓦风电项目首台风机吊装完成。
项目位于内蒙古锡林郭勒盟西乌珠穆沁旗,总装机容量20兆瓦,共安装3台单机容量6.7兆瓦的风力发电机组。此次吊装的风机轮毂中心高度为115米,叶片长97米,叶轮直径200米,机舱及传动装置重123吨,采用1台2400吨汽车吊作为主吊车,1台95吨汽车吊作为辅吊,配合完成吊装任务
项目属于山地风电,道路复杂,多急弯陡坡,气候多变,项目多次实地勘探现场,合理安排三辆装载机协同配合设备进场,新修扩建道路6.27公里;并密切关注当地天气,加强与各参建方的沟通交流,召开各类专题会议,组织专家研讨,合理编制风机吊装方案。
吊装过程中,项目部统一指挥协调,管理人员全程旁站监督,作业人员分工明确、互相配合,有序衔接各项工作,确保了首台风机顺利吊装完成,为项目全容量并网发电打下了坚实的基础。
